濕式灌漿隔間工法

所謂溼式輕質分間牆又名溼式灌漿隔間,其來源由輕質隔間所衍生出來的新式隔間工法,前幾個部驟與輕質隔間工法並無不同,但是在下完立柱後需再增加強化支撐柱(上下各一組),方可封板並且需要同時請水電配合插座工事,而內容物由隔音棉變更為輕質砂漿混合物。需求主要是因應建築物室內吊掛而生。因其節省工時、造價比較RC或磚造相對便宜且施工快速、牆面平整、易於維護等特性。主要是以輕鋼架為骨架,以纖維水泥板為表面材之搭配,並施以補土、粉刷或壁紙等善後工程之牆面,由於施工過程以清水模工法及使用輕質灌漿材料充填,故稱溼式隔間。如下圖介紹:

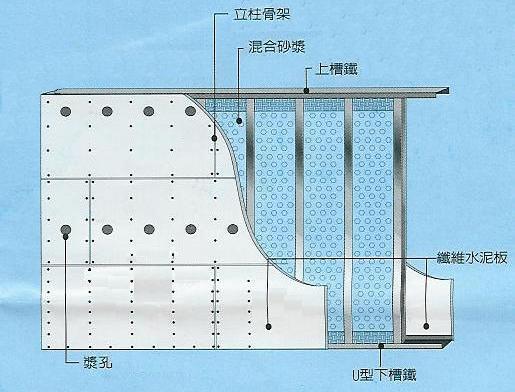

灌漿隔間基本說明圖

灌漿隔間施工步驟

施工流程

放樣-上下槽鐵-立柱-第一面封板-管路埋設-第二面封板-灌注填充漿及養護-石膏批土-完工

施工應用方法:施工說明:

1. 放樣:

1-1 依建築師設計圖在現場將隔間位置放樣。

1-2 設計圖有任何標示不明確時,請建築師加以說明,並書面確認。

1-3 將門框位置確實標示出,並注意尺寸。

1-4 放樣完成後,請監督人員查封,無誤後於施工日誌上簽認。

2. 固定上下槽鐵

2-1在隔間位置以墨線標出,以火藥擊釘固定上下槽鐵,並於每支槽鐵離終端點30cm處固定第一根擊釘,接著每30cm連續固定之。

3. 按裝立柱及支撐柱:

3-1 上下槽鐵固定好後將立柱依30cm之間距套入上下槽鐵。

3-2 立柱在安裝時,沖孔之水平位置需一致,C型立柱需朝同一方向排列,最後一支則反向按裝

3-3 遇有門、窗開口及轉角時,需以立柱及槽鐵加強之。

3-4 立柱應依現場高度訂製,不可有銜接情形產生。

3-5 依纖維水泥板寬度固定橫支橕柱。

4. 纖維水泥板按裝及水電配置

4-1 纖維水泥板之按裝以生產理想長度橫向固定為主。

4-2 自攻螺絲固定垂直間距為15cm,水平間距為50cm。

4-3 螺絲固定有歪斜或破壞面板時應在離1英吋處再固定1支。

4-4 完成單面封板後,預留灌漿孔並由水電技師配置水電管路後方可進行背面封板。

4-5 由工地主任或現場負責人檢視品質。

4-5-1 板面接合是否適當。

4-5-2 螺絲固定是否太深或太淺。

4-5-3 螺絲固定間距是否適當,歪斜或空鎖釘孔是否重新固定。

4-5-4 水電配置出孔是否符合設計圖面位置。

5. 充填輕質砂漿

5-1 充填砂漿時以平頭橡膠槌輕擊板面導實,使砂漿完全填塞於立柱間。

5-2 灌漿完成後立即將漿口內之漿料抺平並將多餘漿料清理乾淨。

5-3 完成灌漿後需待養護後方可進行批土工事。

6. 石膏批土

6-1 接縫處之石膏批土(第一道)將釘孔及接縫處批上石膏土並於接縫處埋入纖維帶。

6-2 待第一道批土完全乾凅後再上第二道批土。

7. 完工後依業主需求黏貼壁紙、黏貼磁磚或油漆工事。



溼式灌漿隔間系統與1/2B磚牆或RC牆比較表

特性/項目

溼式灌漿隔間系統

1/2B磚牆或RC牆

01

重量

100~130KGS/ M2

220~260 KGS/ M2

02

空間

牆體厚度10~12CM

牆體厚度12CM以上

03

防火時效

二小時

一小時

04

管路埋設

需預先埋設管路,完工後方追求之水電管路則需明管配置.

埋管困難, 磚牆須事後挖空, 如施工不良會影響結構體安全, 且易龜裂.

05

環境評估

施工現場較磚牆易整理.

施工現場髒亂, 易積水

06

地震影響

質輕, 裂縫只在接縫處產生.

高重量, 地震時裂縫不規則產生, 尤其門、窗框處.

07

施工速度

10~15M2/人日

4~6M2/人日

08

隔音

40~52dB

40~52dB

09

防潮性

佳,阻水性強,不長霉.

尚可, 但因吸水性強, 易長霉.

10

平整度

牆面平整度佳

人工修飾, 牆面平整度不易控制.

11

吊掛能力

可吊掛重物

可吊掛重物

12

敲擊感

佳.

13

施工單價

台幣1600~2000元/M2

台幣1600~2000元/ M2.
